工程索赔案例及答案讲解 工程索赔案例分析例题( 三 )

除专用合同条款对期限另有约定外,承包人应在收到变更 指示或变更意向书后的14天内,向监理人提交变更报价书 。
除专用合同条款对期限另有约定外,监理人收到承包人变 更报价书后的14天内,根据变更的估价原则,进行商定或确定 变更价格 。

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

变更指示只能由监理人发出 。
变更指示应说明变更的目的、范围、变更内容以及变 更的工程量及其进度和技术要求,并附有关图纸和文件 。承包人收到变更指示后,应按变更指示进行变更工作 。
没有监理人的变更指示,承包人不得擅自变更 。

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

监理人员签字效力认识

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

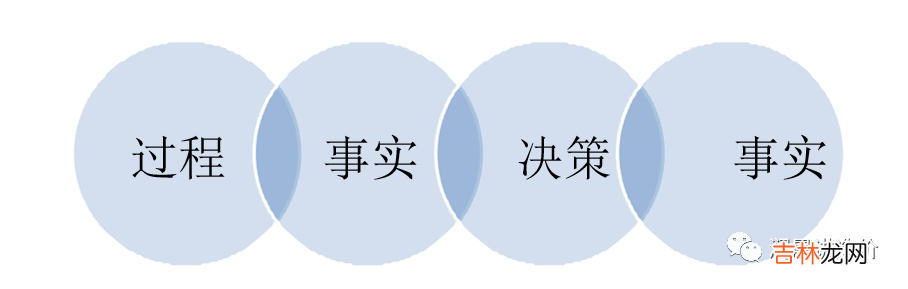

监理过程中,涉及事实:工程量、工期及工程质量等,有约束力;
涉及经济决策:工程价款洽商、变更等,不具有约束力;
有授权除外:如施工合同中专用条款的约定 。
超越监理合同约定以及监理规范实施的签字确认行为,除 承包人有理由相信工程监理人员的签字确认行为未超越其监理 合同的约定以及监理规范的以外,对发包人不具有约束力 。
监理人员签字效力认识—某项目专用合同条款

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

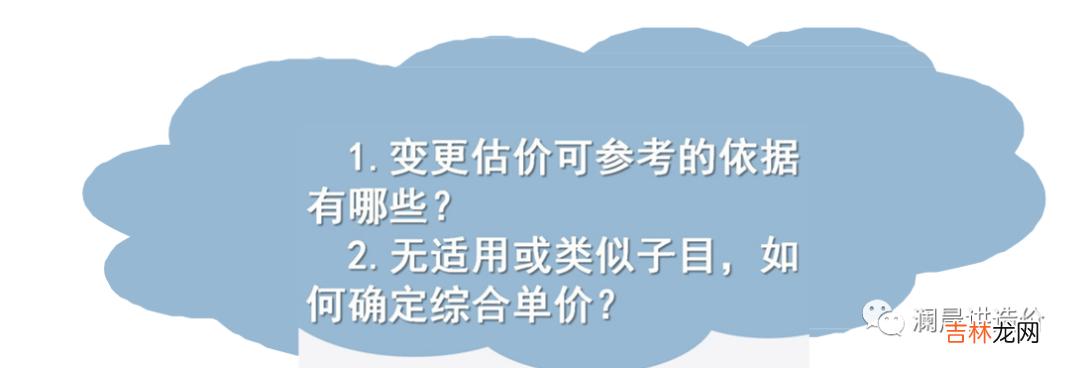

六、变更估价原则
《公路工程标准施工招标文件》(2018年版)
1、如果取消某项工作,则该项工作的总额价不予支付 。
2、已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价 。
3、已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子目的单价,由监理 人商定或确定变更工作的单价 。
4、已标价工程量清单中无适用或类似子目的单价,可在 综合考虑承包人在投标时所提供的单价分析表的基础上,由 监理人商定或确定变更工作的单价 。|

工程索赔案例及答案讲解 工程索赔案例分析例题

文章插图
文章插图

变更估价原则案例—江西高速公路变更估价原则
本款细化为:
变更估价均需得到发包人的批准 。
除项目专用合同条款另有约定外,因变更引起的价格调整按照本款约定处理 。
15.4.1 如果取消某项工作,则该项工作的总额价不予支付 。
15.4.2 如果本标段已标价工程量清单含变更工程子目,则应采用该子目单价 。
15.4.3 如果本标段已标价工程量清单不含变更工程子目但含类似子目,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工程子目单价,并报发包人审核 。
15.4.4 如果本标段已标价工程量清单不含变更工程子目及类似子目,而项目其他标段工程量清单中含变更工程子目,则可参照本项目全部标段的同一子目单价的加权平均值核算该变更工程子目单价 。
15.4.5 已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人按第 3.5 款商定或确定变更工作的单价 。
